真牛架桥机安全技术要点

发布:Hnz*)n2dKs@Pj 浏览:423次

1、架桥机安装拆除属于超过一定规模、危险性较大的工程,需编制专项施工方案,并经专家论证。

2、拼装工艺流程为:施工准备→安放前支腿、中支腿横移轨道→安前支腿、中支腿、后支腿→拼装主梁、导梁、安装联系框架→安装导梁前支腿→安装起吊天车→液压、电控系统安装调试。

3、架桥机安装前应对进场的构件、配件、工机具等进行详细检查验收。

4、场地尺寸及地基承载力应满足架桥机安装及试运荷载的要求;场地平顺,纵坡不能超过3%。

5、安放前、中支腿横移轨道前,应提前清理轨道基础上的杂物,铺设轨道后,须做好顶面标高测量,找平垫实。b8c970a40aeb82a45b6bf86a7c78699

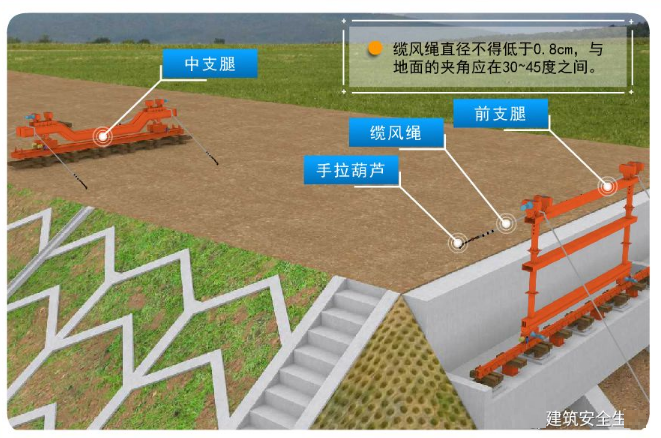

6、将前、中支腿横移台车置于横移轨道上,找正中心距后,将前、中支腿与台车连接,并用手拉葫芦、缆风绳将支架部位与地面固定。

7、在地面上将主梁、导梁从前端或后端依次拼装,然后将一侧主梁、导梁整体用两台汽车吊放在支腿上,另一侧用同样方法安装。

a963ad09ac47e5e719c040fb29a17d3
